1、預應力錨索制作
(1)預應力錨桿的材料采用3束高強低松馳的鋼絞線(1860級,φS15.2),并經抽樣送檢合格后方可使用。
(2)預應力錨索下料長度:預應力鋼絞線下料長度=設計標注長度+1.0m(工作段)。
(3)預應力鋼絞線制作時在錨固段按@1500設置對中支架,對中支架和隔離架的支撐高度均不小于20mm,均套于二次注漿管外,保證鋼絞線的保護層厚度不小于20mm。
(4)自由段采用外套φ25聚氯乙烯波紋管進行防護,在與錨固段交接處采用膠布綁扎封堵,以防漿液進入其中。
(5)二次注漿管采用φ32聚氯乙烯管或膠管,下料長度與鋼絞線相同,上端部接補漿快快速接頭,下端部封堵,錨固端按1.5m的間隔分段鉆花孔,分段花孔段長1.0m,花孔φ5~
8mm@100,開設的花孔必需采用膠布粘封,既要防止一次注漿的水泥砂漿進入管內,并要保證二次注漿時水泥漿的壓力能夠將膠布沖開。
2、鉆孔
(1)鉆孔采用MGJ-50型錨桿鉆機成孔。
(2)預應力錨索設計長度L=25m,孔徑D=130nlm,鉆孔位角a=15°,由于向下傾斜的鉆孔,采用任何清除碎屑的方法,都難免會在孔底聚積少量的廢渣,這些碎屑將占據孔內一定的深度,因此要延長鉆孔,鉆孔深度比預應力錨索設計長度長50cm。
(3)預應力錨索鉆孔在任何一個方向的角度誤差不得大于2.5°,在長度方向上的孔斜偏差不宜大于鉆孔長度的l/30,鉆孔水平方向誤差不應大于50mm,垂直方向的誤差不大應大于100mm。
3、清孔
(1)在預應力鋼絞線安裝前應對孔內泥漿及其沉淀物進行徹底清理以確保注漿體與孔壁的黏結強度。
(2)當鉆孔過程中有地下水從孔口溢出時,應采用固結注漿,以免錨固段
注漿體流失或強度降低。
(3)待鉆孔完成并清理干凈后應對孔口進行暫時封堵,不得使碎屑雜物進
入孔內。
4、預應力錨索安裝
(1)安裝預應力錨索前應對鉆孔重新進行檢查,對塌孔、掉塊應進行清理或處理。
(2)對于預制的錨固段,須避免預應力錨索安裝時張拉段與錨固段交界處產生劇烈彎曲,以防止注漿體開裂和脫離。
(3)錨索安裝時必須在噴錨墻外預留足夠的工作段,本工程按設計要求,工作段從噴錨墻墻面算起,預留1.0m。
5、漿液拌制
(1)錨索鉆孔的同時,在后臺采用砂漿攪拌機進行漿液拌制。
(2)漿液材料:水泥采用42.5#普通硅酸鹽水泥,第一次灌漿采用水泥砂
漿,水灰比0.38~0.50,灰砂比1:l,強度標準值≥10Mpa;第二次灌漿采用純水泥漿,水灰比0.5。如因工期需要可按水泥用量的2~3‰加入早強減水劑,促使注漿體提前達到設計強度。
(3)灌注漿液采用攪拌機進行強制攪拌,攪拌時間不應少于3min。
(4漿液要隨拌隨用,超過初凝時間的漿液要廢棄。
6、注漿
(1)預應力錨索注漿分二次進行,第一次注漿采用常壓注漿,注漿壓力0.3~0.5Mpa;第二次注漿采用高壓注漿,第二次注漿等第一漿注漿體達到初凝后(約3~4小時)進行,注漿壓力1.5~2.5Mpa。
(2)注漿管應隨預應力錨索體一同送入孔底,在注漿時邊注漿邊拔管使注漿管始終有5m長埋于漿液中,直到注滿為止,當孔中存有積水時,待溢出漿液的稠度與注入漿液的稠度一樣后再拔出注漿管。
(3)每次注漿完畢,應將注漿管、攪拌機、注漿泵完全沖洗干凈,以保證一下次注漿順利進行。
7、養護
預應力錨索注漿完成后即進入自然養護階段,預應力錨索張拉在錨固體養護15天后或注漿體、噴射砼面板強度均大于10MPa時方可進行張拉。養護期內禁止在錨頭懸掛重物。
8、鋼梁及錨頭墊板施工
(1)預應力錨索鉆孔、制安、注漿完成后進入自然養護階段,在這一階段可進行土釘及噴射砼面板的施工,噴射砼面板施工完成后即可進行鋼梁(有鋼梁部位)和錨頭墊板施工,錨頭墊板在預應力張拉前安裝于預應力錨索與噴射砼面板結合部。
(2)鋼梁在相應錨索部位現場制作,采用兩根20#熱軋普通槽鋼在其一側用鋼墊板-12×300×300焊接。在錨索兩側各增加20短鋼筋一條,與槽鋼兩腿焊連。
錨頭墊板應與預應力錨索體同軸安裝;錨頭墊板與砼面板之間采用砂漿找平,確保接觸面無任何空隙;錨頭墊板為鋼板δ=12mm,共兩塊,規格分別為300×300、l50×150,中間開孔(現場確定)大小以鋼絞線能自由活動為宜。
(3)錨頭外露多于鋼絞線的切除必須在錨索張拉與鎖定完成后進行。9、預應力錨索張拉、鎖定
預應力錨索張拉與鎖定工作在噴射砼面板和注漿錨固體均達到設計強度后進行,錨頭墊板的承壓面應平整,并與錨索的軸線方向垂直,預應力錨索的張拉應遵守下列規定:
(1)預應力錨索張拉前,應對張拉設備進行標定并對準備投入使用的錨具、夾片抽樣送檢,進行硬度與靜載錨固性能試驗,達到合格標準后方可投入使用。
(2)錨固體與面板砼強度均大于10.0MPa時,方可進行張拉與鎖定。
(3)張拉千斤頂的軸線必須與預應力錨索軸線一致,錨具夾片和預應力錨索體、張拉部分不得有泥砂,銹蝕層或其它污物。
(4)預應力錨索正式張拉之前,應取50KN對預應力錨索預張拉2次,使其各部位接觸緊密,桿體完全順直。

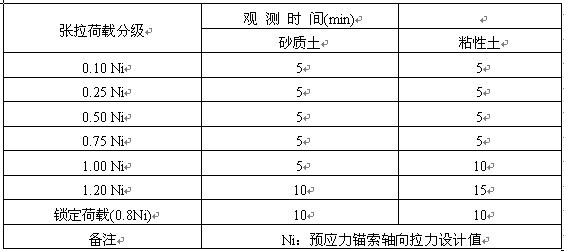

預應力錨索張拉荷載分級觀測時間表
備注 Ni:預應力錨索軸向拉力設計值
三、基坑支護保護措施
在保修期滿前派專人在現場值班對下述內容進行監督下維護:
(1)坡頂堆載不能超過設計允許范圍(5Kpa),以免改變支護結構的受力狀態,造成邊坡位移、房屋開裂。
(2)對邊坡局部滲水,必須正確引導,不宜封堵,以免較大的水壓力傳遞至支護結構上造成坡頂位移。
(3)施工期間不得破壞保護邊坡的噴射砼墻及錨桿,嚴禁割取錨頭鐵件、外露鋼筋頭及鋼絞線,以免改變邊坡支護結構的受力狀態,造成邊坡失穩。
