錦江國際花園工程大面積結構混凝土樓面一次成型關鍵技術

所屬欄目:建筑設計論文 發布日期: 熱度:

  【摘要】:通過錦江國際花園項目工程實例,簡要介紹了結構混凝土樓面一次成型技術的主要施工工藝和施工方法,以及質量檢驗和控制措施,并對經濟效益進行了簡要分析。
  【關鍵字】:混凝土樓面;一次成型技術;施工工藝和施工方法;經濟效益。
  隨著社會的進步發展,人民生活水平日益提高的需要,人的觀念也在逐步改變。目前建筑物的交付標準向兩個方向發展,一種是菜單式精裝修:施工時根據客戶的要求進行菜單式裝修,交房時已根據客戶要求進行裝修,達到使用的效果,客戶只要添加少量的日常用具就可以入住使用,但是這種房子沒有個性比較單調,國內接受比較困難,在國外發展的比較快。另一種是中國人比較喜歡的初裝修標準:中國人比較喜歡有個性并且能夠自行根據不同的愛好進行裝修。為了便于用戶進行家庭裝飾,目前很多房屋建筑工程都采用初裝修竣工的狀態交房,這樣開發商可減少投資。
  1工程概況
  錦江國際工程位于位于廣東省惠州市惠陽區區政府東側,為惠陽區標志性建筑。工程總建筑面積112000m2,地下1層,地上21層,地上主體共六棟塔樓,檐口高度71.70m,±0.00=29.28m。本工程地面粗裝修主要做法如下:地下室為汽車庫,采用耐磨混凝土樓地面,地下室部分樓地面面層為細石混凝土、水泥砂漿及地磚面層。
  大堂、電梯廳、衛生間及走廊樓面均采用高級石材飾面;地上部分開敞辦公區域采用結構砼樓面一次成型技術。其中地上建筑面積97600m2。
  2方案選擇
  初裝修交房中的樓地面交付標準一般是水泥砂漿地坪或細石混凝土地坪。
  在施工前我們專門進行了研究分析認為雖然地坪不用細石混凝土或水泥砂漿做最終飾同層,但仍要求樓地面平整度符合規范驗收質量標準。但是在大面積混凝土結構施工時,地面平整度又極不易控制,不做水泥砂漿和細石混凝土難以達到交房的要求。雖然大多數業主進戶后都對樓地面再次進行精裝修,但在業主進戶驗收時都對樓地面平控度和觀感有著極高的要求。
  標準層樓板混凝土強度等級為C30,根據與業主協商后的交樓標準為樓面采用混凝土原漿抹平壓光,要求平整度達到水泥砂漿整體面層的標準,即5mm/2m。
  由于工藝上的差別,實際上樓面混凝土澆筑速度快,為此決定采用機械抹光工藝,以提高施工效率,降低大面積地坪施工的勞動強度。
  針對混凝土原漿壓光的技術特點,本工程采用機械抹光達到精抹要求的施工工藝。
  3主要施工工藝
  3.1組織準備
  編制《樓面混凝土原漿機械壓光施工方案》及專項的《作業指導書》;
  根據工藝要求,組織責任心強的工人,建立施工班組;
  組織責任師學習有關的技術措施和質量要點;
  對操作工人進行詳細的技術交底;
  人員分工要明確,職責要落實。
  3.2工藝流程
  標高測設——隱蔽驗收——澆筑混凝土——找平——機械抹光(邊角人工收光)——覆蓋養護——成品保護。
  3.3施工方法
  3.3.1標高測設
  綁完樓板鋼筋后,由測量員用DS自動安平水準儀將50cm標高點測到框架柱(剪力墻)豎筋上,并用紅油漆畫三角標志,間距以2m為宜。
  標高測設完畢后,由技術負責人組織質檢員、責任師,班組長對樓板鋼筋保護層進行檢查,發現不符合要求者須整改至符合要求為止。
  3.3.2混凝土的輸送、澆筑
  本工程混凝土采用商品混凝土,用輸送泵泵送,除保證混凝土具有強度指標外,還應保證混凝土具有良好的可泵性和滿足原漿壓光工藝的要求。
  對混凝土的原材料和配合比進行嚴格的控制和選擇:粗骨料用粒徑5~30mm連續級配碎石;細骨料用細度模數為2.6~2.8的中粗砂,,Ⅰ類硅酸鹽水泥,摻緩凝高效減水劑,減水率23.3%,水灰比0.39,砂率41%,混凝土塌落度控制在16~20cm以內。嚴格控制攪拌站計量和攪拌時間,保證混凝土具有良好的和易性。
  砼從一端往另一端澆筑,邊澆筑邊用平板振搗器振搗密實。每500m2制作一組試塊,不足500m2時也制作一組試塊。
  砼振搗密實后,用2m長的刮桿刮平,標高根據柱、墻鋼筋上的標高控制線,中間區域采用拉線控制標高,為確保砼標高和表面的平整度,邊用刮桿刮平邊用水平儀進行標高的復查。
  混凝土刮杠刮完,隨即用木抹子搓平。泵送混凝土經過一段時間的靜置,表面會出現沁水,宜采取措施排除離析水。若表面如果局部漿太少時,可根據情況同時在面層上撒1:1水泥砂干料,以增加面層混凝土強度,這對控制混凝土裂縫有利。
  當混凝土面層開始凝結,地面面層上人稍有腳印但不下陷時,用鐵抹子進行第二遍抹壓,注意不得漏壓,并將面層的凹坑、砂眼和腳印壓平。
  當面層上人稍有腳印,而抹壓無抹子紋時,用鐵抹子進行第三遍抹壓,第三遍抹壓用力要稍大,將抹子紋抹平壓光,壓光應控制在終凝前完成。
  3.3.3混凝土表面機械抹光
  采用美國DEY20D型號圓盤型抹光機進行抹光,機械抹光分粗抹和精抹兩道工序。
  1)找平完畢,待混凝土完全沉實,表面完全收水,上人有腳印但不下陷時,即可用抹光機進行粗抹。施抹時從一邊開始,機械沿該邊順行施抹形成一個抹光帶,逐漸向后推移,相鄰抹光帶間要重疊半個抹光機葉片寬度。
  2)粗抹后1~2h,帶表面稍硬、手按有手印時,即可進行精抹。精抹方法與粗抹相同,每個抹光帶應反復1~2次,直至混凝土面光亮為至。
  3)粗抹和精抹前,抹光機抹不到的邊角部分,可先采用人工抹光,再實施機械抹光。
  4)機械抹光時,可根據經驗掌握來控制初凝及終凝時間。
  3.3.4混凝土養護
  精抹完畢即覆蓋塑料薄膜,3~4h后覆蓋麻袋并澆水養護,澆水養護在混凝土能上人后進行,現場派專人進行澆水,每天澆水次數應能保持混凝土具有足夠的濕潤狀態,至少連續養護7d后。以防混凝土過早失去水分和混凝土內部溫升過快造成表面開裂。

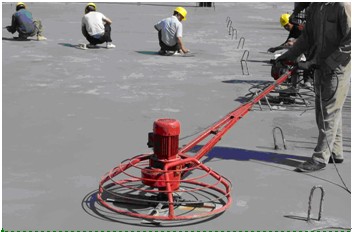

  3.3.5原漿抹光現場照片
