施工階段全過程成本控制措施分析探討

所屬欄目:建筑設計論文 發布日期: 熱度:

  摘要:本文介紹了施工成本的概念,根據實例探討了施工成本控制的措施,土木施工工程量的計量與價款支付在工程建設的各個階段開展起來,建設階段開展成本控制是提高經濟效益的主要手段。通過有效地控制和科學的管理成本,著力解決現階段存在的主要問題,提高項目的經濟效益,進一步提高公路工程建設與管理的水平。

  關鍵詞:土木工程,成本管理,成本控制,全過程

  1. 工程概況

  武漢某條一級路第11合同標段,路線走向東西的走向,全長2080米,路線設計為雙向4車道,最小縱坡0.0.84%、最大縱坡1.224%。標段內有一座現澆連續梁橋,主橋為(45+65+45)米,橋梁全長160米。橋梁下部結構為圓柱墩接承臺接鉆孔灌注樁,橋梁的上部結構采用單箱雙室截面的箱梁。根據項目的實際情況,將該項目劃分為:鋼筋工程、路基工程、路面工程和排水工程、括鉆孔灌注樁、擴大基礎、基坑開挖、混凝土、鋼筋工程等等。

  2. 項目成本預測與分析

  項目經理根據項目的實際情況,將項目在標段內劃分為2個施工區域。第一個為現澆連續梁橋施工區段,第二部分為除橋以外的施工區段。項目經理對項目整體需有把握,采取相關的施工方案確保施工項目目標利潤的實現。

  2.1 成本預測

  項目經理在施工前要對項目整體進行分析,將建設過程中的資金流動情況列出來,預測在不同施工時期需要消耗的人工、材料、機械數量和現場管理費,制定相關的經濟和質量目標。立足總成本,采用技術經濟的方法控制施工造價。發現與目標有偏差,立即采取相關措施進行糾偏。

  2.2 制定成本分析報告

  在對成本分析后,需整理成文,出臺具體的成本分析報告。這份報告的研究對象主要是為了對工程成本預算分析、超支量或節約量及原因分析,這樣給后續施工提供一個參考。

  2.3 合理安排進度優化組織施工

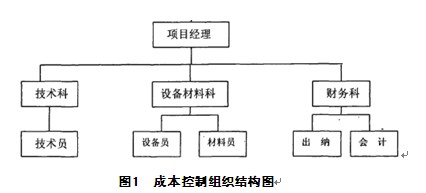

  項目經過成本預測和分析結合企業現有的施工能力,將施工進度計劃分四個階段,第一個階段為路基、樁基等基層工程,第二個階段為墩臺、蓋梁、轉體承臺工程,第三個階段為梁體的澆注,第四個階段為橋面的鋪裝、及標段內清理和竣工文件整理。這幾個階段的施工,要根據具體施工安,科學的制定施工組織計劃,使得財、物的投入落實到實處,減少施工失去控制的情況。下面為施工組織的結構圖,如圖1。




  對施工組織圖進行說明,項目經理負責控制施工過程中發生的所有成本,要確保項目目標利潤的實現。審計部負責對成本控制效果進行監督。項目技術科主要負責對項目現場的管理、指導施工、控制人工成本。設備材料科負責控制材料、機械成本。財務科負責項目成本核算,包括人工、材料、機械費及項目間接費。

  3. 依據項目施工成本控制具體措施

  在成本控制過程中,實施控制的主體是對成本發生負有責任的人,包括對企業具有決策權的高層管理者、對成本實施具有直接影響的崗位工作人員、對生產環節具有監督、管理的管理人員,他們都是日常成本控制的組織者和執行者,由他們構成了成本控制的主體。接受控制的客體是成本,是企業為達到經營目的所產生的各種耗費。滿足企業的發展、競爭需要。

  3.1 施工成本與施工成本控制

  在施工過程中,成本控制的目標就是降低成本,通過一定的方法對成本進行規劃、調節,盡一切可能降低消耗費用,減少損耗。在施工組織中對人工費用、管理費用、機械費用、材料費用、等方面進行全面造價管理,使得工程費用按預期方向發展。施工時要及時的調整,發現偏差,立即修正,使得整個施工過程處于受控狀態。

  3.2 項目施工中的人工費控制

  對人工費的控制,要落實到各個細處,由于公路橋梁建設施工中,投入的勞動力的比較多而且種類比較多。這就需求施工管理人員,根據實際情況配置人數、統一管理,將工作細化,同時合理配置施工人員,提高隊伍施工技能,降低窩工事件發生的概率。

  3.3 有效管理原材料

  施工進場的材料要根據實際的施工進度安排,及時掌握施工信息避免出現原材料大量長期積壓的現象。在施工中應該時刻掌握市場動態,關注價格變動,可以實行每一個階段從不同的進貨場進貨。按期組織人員對原材料的質量要求、規格、數量、供應時間進行調查,同時在材料采購時注意貨比三家,嚴格按合同進行控制,滿足工期要求。施工時應提獎勵節儉,懲罰浪費。通過一系列激勵措施,提高材料利用率,從而控制材料費用。

  3.4 對于機械的使用管理

  材料管理人員有必要經常關注材料市場價格的變動,利用現代化信息手段,廣泛的收集材料價格信息,并積累系統的詳實的市場信息、優化采購,還應對材料價格的上升和下降有一定的預計和準備,以平衡成本支出,降低工程項目成本。從施工管理角度講,在施工過程中,應嚴格材料的進出庫管理,做到材料堆放合理布局,減少二級搬運。建立自己材料供應基地,減少運輸過程中材料的損耗率,加強施工過程材料可利用率。對材料的數量加以控制,實行“限額領料”來控制材料領用數量,并控制施工的質量爭取一次性合格,在很大程度上控制材料的浪費。對于機械設備一定要定期維護,保養,平時的管理最為重要,使機器始終維持在一個比較好的狀態。

  3.5 其他費用的管理與控制

  還有一部分的費用所占工程總成本的比重不大,但同樣很重要,除了人工費、材料費和機械費以外,施工過程中需要控制的費用還有管理費用、臨時設施費、設備購置費、稅金等等。做好日常的后勤及施工管理工作,向管理要效益。制定切實的預算指標,對每筆開支嚴格依據預算執行審批手續;提高管理人員的綜合素質,做到高效精干,提倡一專多能。對辦公費用的管理,從節約一張紙、一度電著手,精打細算,控制費用支出。

  3.6 施工成本控制要全員全過程控制

  項目在施工時,全部項目人員全心全力的投入工作中,所有人員通力合作,互相配合,在施工中每一道工序都應控制造價。施工成本控制是施工項目管理的核心,也是施工企業爭創效益的著眼點。

  4. 結語

  施工單位加強施工項目成本控制,這是當前時代的提升競爭的一種方式。施工成本控制大致分為前期控制,過程控制,措施保證,監督管理。各部分動態控制,相互聯系,相互溝通同時有機的統一,確保施工方案經濟合理,優化工期、提高質量、降低成本。

  參考文獻

  [1]楊曉莊,工程項目管理,華中科技大學出版社,2007

  [2]鄧正位,基于價值鏈理論的國內建筑施工企業成本控制體系研究,西南交通大學,2009

  [3]王仲兵,成本控制系統建構研究,經濟科學出版社,2008.

  [4]萬壽義,成本管理研究,東北財經大學出版社,2007.

  [5]林師健,項目成本管理,對外經濟貿易大學出版社,2007.

文章標題:施工階段全過程成本控制措施分析探討

轉載請注明來自:http://www.digitalguess.com/fblw/ligong/jianzhusheji/15188.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 激情六月天婷婷| 国产精品一区二区免费| 91精品免费看| 日韩精品视频一区二区在线观看| 国产午夜大地久久| 天天人人精品| 国产精品美女久久久久久免费| 午夜视频久久久| 国产精品av网站| 国产精品综合久久久| 精品久久蜜桃| 日韩精品综合在线| 97成人在线视频| 精品国产乱码久久久久| 久久精品日韩精品| 日本一区视频在线观看免费| 亚洲一区二区三区在线观看视频 | 久久手机精品视频| 日韩亚洲不卡在线| 一区二区三区视频| 91国产视频在线播放| 国产精品一区在线播放| 久久久免费精品| 欧美最猛黑人xxxx黑人猛叫黄| 粉嫩av免费一区二区三区| 91国偷自产一区二区三区的观看方式| 国产综合在线观看视频| 日韩免费观看网站| 国产精品久久久久久久av大片| 久久久久久草| 日韩亚洲国产中文字幕| 丁香六月激情网| 国产又粗又长又爽视频| 欧美激情中文网| 日韩精品欧美专区| 亚洲日本精品国产第一区| 国产成人在线免费看| 国产在线观看不卡| 精品日韩欧美| 欧美最猛性xxxxx(亚洲精品)| 国产精品视频yy9099|
