淺談水泥深層攪拌樁的施工工藝及質量控制

所屬欄目:建筑設計論文 發布日期: 熱度:

  摘要:水泥深層攪拌樁是軟土路基處理的有效方式之一,本文主要介紹了水泥深層攪拌樁的施工工藝及質量控制。
  關鍵詞:水泥深層攪拌樁,施工工藝,質量控制

  1前言
  江陰市長山大道地處蘇南沿江軟土地區,全長18.951公里,按一級公路標準設計,該地區軟土埋層淺,厚度大,土質含水量高,土性較差,主要軟土層淤泥:灰色,流塑,含有機質條紋,稍有光澤,干強度高,韌性高,厚度4.30~15.0m,靜力觸探比貫入阻力PS=0.5MPa,壓縮模量Es=2.6MPa,高壓縮性。
  為保證路基及橋涵結構物的填筑質量,施工圖設計中主要采用水泥深層攪拌樁處理軟土地基。
  2施工工藝
  2.1施工機械的選擇
  對施工機械的選擇,嚴禁使用非定型產品或自行改裝設備。所有進場設備都應配有良好的能顯示鉆桿鉆進時電流變化的電流表,水泥漿量檢測記錄儀器(包括樁深度測量、流量測量、水泥漿密度測量裝置)及垂直監測報警儀,所有儀表均需經計量部門檢測標定合格方可使用。鉆頭宜采用同設計樁徑的單攪拌軸葉片噴漿方式的攪拌機鉆頭。
  2.2室內配合比試驗
  深層攪拌樁處理軟基的效果如何,很大程度上取決于配比的選擇是否適合當地工程地質條件(主要指土質條件和天然含水量)。因此在施工前根據設計文件提供的地質資料,選取三個典型地段鉆探取樣,按軟土天然含水量及土性不同做室內配比試驗(監理單位做平行試驗)。水灰比分別采用0.40、0.45、0.50三種,水泥用量以設計文件中每延米用量為中值及±5kg/m三種分別試驗。試驗結果表明,0.45水灰比水泥漿稠度適中,一般地段水泥用量為50kg/m,擋墻下格柵狀布置的深攪樁水泥用量為55kg/m。施工單位將這一試驗成果報請監理部門審批。
  加固處理土的強度,應以無側限抗壓強度衡量,試件養護齡期為7d、28d、90d。根據設計文件要求R90≥1.2Mpa,R28宜達到0.8MPa。7d、28d、90d強度關系宜采取關系式R28=1.49R7,R90=1.90R28推算。
  2.3現場工藝性試樁
  水泥深層攪拌樁是用攪拌鉆頭將水泥漿與軟土強制拌和,拌和次數越多,拌和越均勻,水泥土的強度也越高。但拌和次數越多,施工時間也越長,功效也越低。
  為了保證成樁效果,考慮到不同土層,不同機具須確定不同的操作技術參數,以供工人操作時遵照執行。每次成樁試驗的樁數均應大于5根,施工溫度大于5℃,通過試樁,得出滿足設計要求的各種技術參數如下:
  2.3.1鉆進速度V<1.4m/min
  2.3.2平均提升速度,噴漿時Vp<1.4m/min,復攪時Vp<1.0m/min
  2.3.3攪拌速度R=43~46轉/min
  2.3.4噴漿時泵的泵送能力為30~50L/min
  試樁檢驗可采取7d后直接開挖取出,或至少14天后取芯,以檢驗水泥攪拌樁的攪拌均勻程度和水泥土強度。
  2.4工藝流程及要求
  深攪樁施工具有一定的操作順序和要求,施工時不可隨意更改。具體如下:
  2.4.1鉆機就位整平,調整立軸垂直度,垂直度偏差≤1%,樁位偏差≤10cm。
  2.4.2預攪下沉:啟動攪拌機,待攪拌鉆頭轉速正常后,以小于1.4m/min的速度,沿導向架邊旋轉切土邊下沉至樁尖設計標高。同時按確定的水灰比制備水泥漿并充分攪拌,以保證水泥漿不離析。
  2.4.3噴漿攪拌:當鉆頭下沉至設計標高后,將鉆頭以小于1.4m/min勻速提升,同時噴漿,把水泥漿與土體充分拌和直至樁頂標高。但在離頂部1m處宜慢速提升,以確保樁頭均勻密實。
  2.4.4復攪下鉆:以小于1.4m/min的勻速復攪下沉至設計底標高,同時利用漿量監測儀提示,對漿量不足之處,補漿到位。
  2.4.5復攪上升:以小于1.0m/min的勻速復攪上升至樁頂。
  2.4.6關閉攪拌機,檢查原始記錄,并移至下一樁位。
  3質量控制
  3.1水泥深層攪拌樁影響成樁質量的主要參數如下:樁長、灌入水泥總漿量、段漿量、水泥漿密度及復攪記錄。
  3.2施工中注意事項
  3.2.1將場地平整至深攪樁施工高程,須清除一切障礙物。場地低洼處回填素土(不能回填雜土),壓實度應不小于85%。
  3.2.2施工中應采用合格的32.5級普通硅酸鹽袋裝水泥以便于計量。使用前應按規定的程序對水泥質量進行檢驗。
  .2.3.3施工中應根據成樁試驗確定的技術參數進行施工,提升前要有等待送漿到達樁底時間,防止出現提升卻未噴漿的情況,具體時間隨機械類型與輸漿管長度而定。
  3.2.4深攪樁原則上應穿透軟弱土層到達強度相對較高的持力層,并深入硬土層50cm,當工作電流明顯增大可判斷進入相對硬層。當地質發生變化時,樁長應作相應調整,但須經有關部門審批認可。
  3.2.5在成樁過程中,如發生意外事故(如機械故障、斷電等)而影響成樁質量時,應在12小時內采取補噴措施,補噴重疊長度不得小于1米,否則應采取補樁措施,并填在施工記錄中備查。
  3.2.6對輸漿管要經常檢查,以免泄漏或堵塞,長度也不宜過長。對使用的鉆頭也應作定期檢查,其直徑需滿足(-1,+3)cm要求。
  3.2.7深攪樁樁位的施工順序應執行先外圍后內部并順序推進的原則。
  3.2.8深攪樁施工完畢后需養生28天,待達到設計強度后再進行路基和結構物施工。
  4質量檢測
  4.1檢測方法
  深攪樁完成后,應對其進行檢測,以判定工程質量的優劣,共有五種檢測手段,分別為:
  4.1.1淺部開挖樁頭:在;颐50cm宜達到實體,目測攪拌均勻性,量測成樁直徑、樁間距。
  4.1.2輕便觸探N10:在成樁7天內采用輕便觸探儀檢查樁的質量。
  4.1.3鉆探取芯:在成樁28天后進行,以檢查樁長及水泥用量。
  4.1.4無側限抗壓強度試驗:在成樁28天后,在樁體上部(樁頂以下0.5m、1.0m、1.5m處)截取三段樁體進行試驗。
  4.1.5靜載試驗:可檢測單樁或復合地基承載力,從而掌握軟基處理效果。
  4.2實測項目

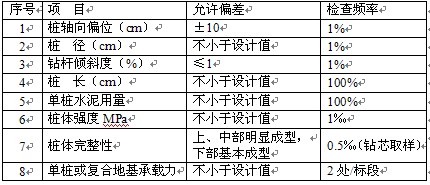

  表一水泥深層攪拌樁質量實測項目

  5結語
  本工程水泥深層攪拌樁軟土地基路段經過施工單位精心施工,監理單位嚴格監理,自2007年10月份通車以來,軟土地基路段未產生縱、橫向裂縫,路橋連接處也未有跳車現象的發生,水泥深層攪拌樁對軟基加固處理達到了設計的預期效果,有效地減少了路基沉降。


  參考文獻:
  1、 劉松玉公路地基處理南京東南大學出版社
  2、 河海大學等主編交通土建軟土地基工程手冊北京人民交通出版社
  3、 張誠厚,袁文明,戴濟群高速公路軟基處理北京中國建筑工業出版社

文章標題:淺談水泥深層攪拌樁的施工工藝及質量控制

轉載請注明來自:http://www.digitalguess.com/fblw/ligong/jianzhusheji/6896.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 777午夜精品福利在线观看| 日韩在线高清视频| 国产黄页在线观看| 欧美日韩一区在线观看视频| 高清国产一区| 欧美高清性xxxxhd| 丁香六月激情婷婷| 国产亚洲精品网站| 天天干天天色天天爽| 精品国产一区二区三区在线| 欧美综合国产精品久久丁香| 日韩视频在线一区| 亚洲精品国产精品国自产观看| 国产精品夫妻激情| 国产精品视频26uuu| 久久久久免费视频| 视频一区亚洲| 日韩中文有码在线视频| 亚洲高清视频一区| 亚洲午夜久久久影院伊人| 国产精品入口免费视| 国产乱子夫妻xx黑人xyx真爽| 国产日本欧美在线| 久久精品美女视频网站| 久青草国产97香蕉在线视频| 欧美综合在线第二页| 日韩在线国产| 欧美日韩亚洲第一| 久久精品视频中文字幕| 久久精品视频va| 久久国产精品精品国产色婷婷| 久久精品国产免费观看| 久久久久亚洲精品| 国产在线视频不卡| 国产精品免费视频久久久| 国产激情综合五月久久| 91精品免费视频| 国产精品∨欧美精品v日韩精品| 国产精品69久久久| 91精品国产91久久久久福利 | 久久久久久久有限公司|
