高層建筑給排水施工探析

所屬欄目:建筑設計論文 發布日期: 熱度:

  【摘要】:本文論述了高層建筑給水排水的施工方法和施工要點。
  【關鍵詞】:高層建筑;給水排水;施工技術
  1施工工藝

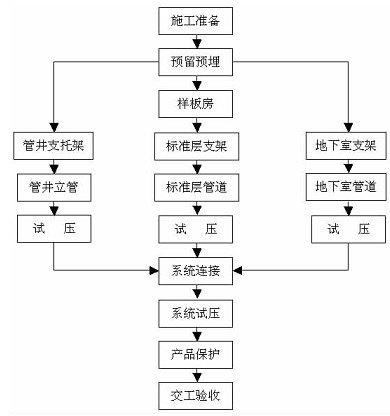

  1.1施工工藝流程(如下圖)
  1.2高層建筑給排水施工的重點、難點
  1.2.1高層建筑土建施工階段。此階段往往忽視給排水預埋工作,極易造成預埋、預留不準確或漏留、漏埋。
  1.2.2地下室。高層建筑多數重要設備一般設計安裝在地下室,設備管線多,容易出現矛盾沖突,同時易造成空間降低,嚴重影響使用功能。因此應仔細核對圖紙并及時與設計溝通,有問題提前解決,做到事前控制。
  1.2.3標準層。轉換層及標準首層建筑結構較為復雜,梁、柱密集,管道的敷設較難解決;標準二層以上給排水套管、洞口、管線留設基本一致,施工質量的好壞對建筑物使用及美觀等方面有很大影響。
  1.3施工方法
  為解決高層建筑給排水施工難點問題,特提出了加強預留預埋、分區施工、樣板層等解決方法,下面逐一論述。
  1.3.1預留預埋。預留預埋的套管、孔洞及管井的準確與否是保證施工質量的關鍵,直接影響廚、衛管道安裝及凈高,對今后使用造成影響,強化此項工作能有效預防對構筑物結構的破壞,減少事后鑿孔的可能和預埋套管的偏移和繞滲,做到事前控制。技術人員應充分理解施工圖紙,并對設備、潔具等的安裝尺寸、管道配件的安裝尺寸及安裝工藝熟悉,綜合考慮各種利弊對重點部位(如標準首層)做出專項施工組織設計,應對比結構尺寸繪制給排水預埋圖和提前形成各樓層預留、預埋統計表,每一處預留預埋完畢后對照統計表檢查位置及數量。在保證位置準確的情況下,應對預留孔及預留套管周邊加強振搗,保證振搗密實,避免套管周圍出現孔洞造成繞滲并應在澆鑄混凝土時及時糾正預留孔和套管的偏移。總之預留預埋是給排水乃至整個建筑物工程施工的關鍵。
  1.3.2分區施工。由于高層建筑建筑一般都面積大、垂直高度高,施工組織管理難度大。所以要采取分區安裝的施工方法,分區施工能充分利用高層建筑的垂直空間,縮短施工工期、避免施工作業面混亂,便于管理。分區的原則為:a.按層數分為上、中、下三個區或上、下兩個區。b.按安裝量密集程度分區。比如:公共衛生間、浴室等用水量較大且管道較密集處單獨分區。分區以后能夠系統的組織施工、監督及控制工程質量。
  1.3.3樣板層。做樣板層的目的是確認標準層每層的管道安裝形式、尺寸、位置和各類管道配件、支托架等得布置形式,衛生間潔具的定位尺寸等。由于高層建筑層數較多、標準層基本相同,因此可以選出其中一層(如標準二層)作出樣板層。由于設計往往忽視管線交叉等安裝細節問題,造成施工困難,因此應仔細閱讀圖紙,與設計、監理等部門溝通,不合理處及時協商解決,確定安裝數據。對樣板層施工時應重點控制管線平面布設位置、標高,按設計合理選用管道配件及潔具等。樣板層安裝完成后應由建設單位、設計單位、監理單位及其它有關單位共同驗收。樣板層能起到良好的示范效果,以后對其它樓層施工時參照樣板層的數據或完全跟樣施工,這樣便于施工和檢查,做到有據可依。
  1.4成品保護
  為防止衛生潔具、管道、配件不受損害和保護表面的光潔度,應對成品進行保護,派專人看護并對全體工人進行成品保護的重要性的教育。對于已安裝防盜門的房間平時應鎖門并有專人負責開門,做好登記及交接工作。
  2施工技術要點
  2.1給排水管道安裝要點
  2.1.1近年來,給水管材多采用PP-R管,排水管多采用UPVC管。以上兩種管材與傳統金屬管道相比具有自重輕、耐腐蝕、耐壓強度高、衛生安全、水流阻力小、使用壽命長、安裝方便等特點。
  2.1.2PP-R管材有熱熔和螺紋連接等連接方式。其中熱熔連接最為安全可靠。連接前應清除管道及附件上的灰塵及異物。連接時應無旋轉的把管道插入加熱套管內,達到預定深度;同時無旋轉的把管件推到加熱頭上加熱,達到加熱時間后,立即把管子和管件從加熱套管與加熱頭上同時取下,迅速無旋轉的均勻用力插入到所要求的深度,使接頭處形成均勻凸緣。在規定的加熱時間內,剛?cè)劢雍玫慕宇^還可進行校正,但嚴禁進行旋轉。管材和管件加熱時應防止加熱過度,使厚度變薄。連接完畢時必須緊握管子與管件并保持足夠的冷卻時間,使管與管件連接牢固。
  2.1.3UPVC管材用排水膠粘接。粘接劑使用前需搖勻。管道和承插口部位必須清理干凈,承插間隙越小越好。用砂紙或鋸條把承插口打毛,承口內較薄的均勻刷一遍膠,插口部位外刷兩次膠,待膠干40~60秒后插入到位,同時應注意根據氣候變化適當增減膠干時間。粘接時嚴禁粘水。
  2.2給水管道試壓
  在管道安裝完畢后再全面檢查核對已安裝的管、閥門等,全部符合設計和技術規范規定后,把不宜和管道一起試壓的配件拆除,換上臨時短管,所有開口處封閉,并從最低處灌水,高處放氣。系統試壓時須考慮應急措施,發現異常立即中止,并應有及時泄水或排水的方案和設備。試壓合格后應對管道進行吹洗工作。
  3質量控制
  3.1給排水材料質量的事前控制。對進場材料進行抽檢、試驗,嚴禁不合格的產品進場;對工人進行崗位技能培訓,使工人熟悉關鍵部位操作方法、提高操作水平。
  3.2質量的事中控制。工程質量的事中控制是施工階段質量控制的重點,是工程質量保證的關鍵階段。針對工程的具體情況,可以設置以下質量控制點、停止點且應分清主次,重點控制。
  3.2.1預留洞及預埋件位置、尺寸。
  3.2.2鋼套管在鋼筋上的固定,宜用加筋點焊固定,并按設計構造處理。
  3.2.3鋼套管超出樓層建筑地面高度。
  3.2.4管道和設備的防雷接地焊接質量。
  3.2.5防水套管,檢查剛?cè)嵝蕴坠苈裨O是否準確,翼環尺寸、套管材質、壁厚直徑,埋設的位置是否滿足設計要求。
  3.2.6埋地管道防銹防腐處理。
  3.2.7室外排水管道的標高,接頭處理。
  3.2.8設備基礎位置、尺寸與管道之間的尺寸配合。
  3.2.9管道的伸縮節、支吊架安裝及間距。
  3.3嚴格執行隱蔽檢查制度。在施工過程中嚴格執行隱蔽驗收制度。高層施工中給排水管道及設備安裝相對較復雜,必須按設計和規范要求通過監理工程師隱蔽驗收。
  5結束語
  給排水工程應精心組織施工,各工序上嚴格把關,并針對施工中的重點、難點進行施工組織設計。優先采用先進技術,保證施工質量,使給排水工程達到節省空間、使用方便、經久耐用和美觀舒適的效果。

文章標題:高層建筑給排水施工探析

轉載請注明來自:http://www.digitalguess.com/fblw/ligong/jianzhusheji/6818.html

相關問題解答

SCI服務

搜論文知識網 冀ICP備15021333號-3

主站蜘蛛池模板: 国产日本欧美一区二区三区在线| 欧美亚洲在线观看| 精品国产一区二区三区在线观看| 久久99中文字幕| 国产精品网站免费| 欧美日韩免费高清| 亚洲欧美日韩精品综合在线观看| 久久久久久久久久久av| 99爱精品视频| 99久久国产综合精品五月天喷水 | 国产精品大全| 久久99国产精品99久久| 欧美激情亚洲另类| 日本婷婷久久久久久久久一区二区| 91精品免费看| 国产精品久久97| 国产精品久久久久久久天堂| 日本成人在线不卡| 日韩免费精品视频| 五月天综合婷婷| 亚洲图片在线观看| 国产精品99久久久久久www| 国产男女激情视频| 国产精品专区在线 | 国产成人精品免高潮在线观看| 精品毛片久久久久久| 蜜桃av噜噜一区二区三区| 欧美亚洲激情在线| 欧美精品中文字幕一区| 欧美日韩在线不卡一区| 91精品视频在线免费观看| 国产精品88久久久久久妇女| 国产成人精品999| 不卡视频一区二区| 成人a在线观看| 亚洲国产精品久久久久婷婷老年| 午夜精品久久久久久久久久久久| 日韩中文字幕在线播放| 欧美专区国产专区| 国产精品美女午夜av| 国产精品麻豆va在线播放|
